Tekniska förvaltningen

Utökning av Tyktorpsdammen

Pågående

Vad

Vi bygger ut Tyktorpsdammen för att förbättra reningen av dagvatten och skapa ett mer attraktivt område för natur och rekreation.

Varför

Den nuvarande dammen är för liten för att rena dagvatten effektivt. Utbyggnaden gör att mer fosfor och partiklar tas bort innan vattnet når våra vattendrag.

Var

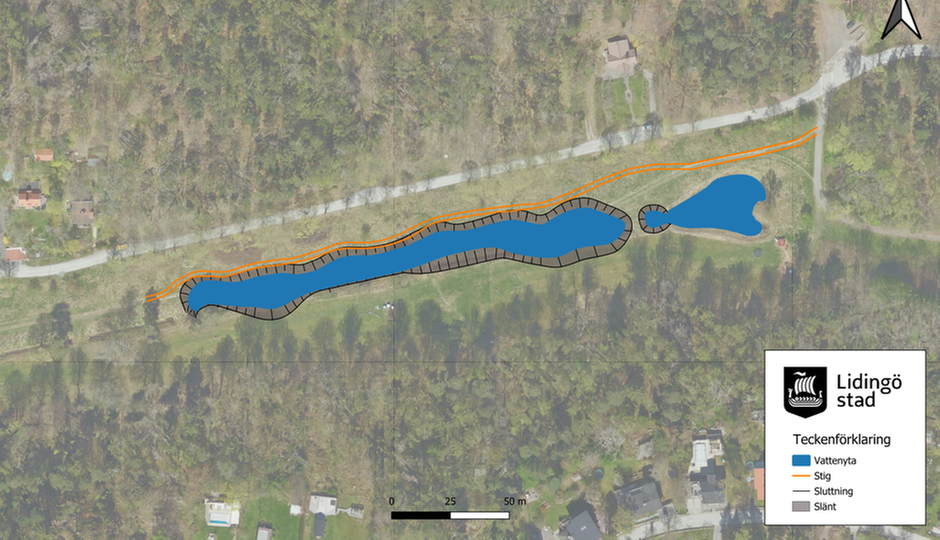

På ängen intill Tyktorpsvägen på väg ut mot Ägirsborg.

När

  • Under maj 2024 genomfördes en geoteknisk undersökning för att ta reda på alla förhållanden som råder på platsen.
  • I början av 2025 skedde en del förberedande arbeten och byggstängsel monterades. Schaktarbeten genomfördes för att flytta en fiberkabel.
  • Inga arbeten får ske i naturreservatet under tiden april-oktober, därför har arbetet varit vilande en tid.
  • Arbetet återupptogs den 7 november 2025 och beräknas vara avslutat den 31 mars 2026.
